โครงการอาคารห้องรังสี : อำเภอองครักษ์ จังหวัดนครนายก และความท้ายทายในงานแบบหล่อคอนกรีต

โครงการอาคารห้องรังสี : อำเภอองครักษ์ จังหวัดนครนายก และความท้ายทายในงานแบบหล่อคอนกรีต

ดร.อาร์ต อัฐวุฒิ ดร.อาร์ต อัฐวุฒิ

Listen to article
Audio is generated by AI and may have slight pronunciation nuances.

สาระสำคัญภายในบทความ

อาคารหลังนี้เป็น Radiation Facility สำหรับติดตั้งเครื่องรังสีภายในอาคาร จัดเป็นโครงสร้างที่ต้องการความมั่นคงสูง (Critical Structure) และจะต้องออกแบบหล่อคอนกรีต (Formwork Design)

SUCOOT รับผิดชอบงานในส่วนต่อไปนี้:

  • ออกแบบหล่อคอนกรีต (Formwork Design)
  • คำนวณแรงและกำหนดระยะติดตั้ง
  • วางแผนการใช้งานและให้เช่าอุปกรณ์
  • แนะนำการติดตั้งหน้างาน
  • ตรวจสอบความแข็งแรงก่อนการเทคอนกรีต

ขนาดโครงสร้าง

  • Foundation หนา 3 เมตร
  • ผนังคอนกรีต สูง 6 เมตร หนา 3 เมตร
  • พื้น Roof Slab หนา 3 เมตร

โครงสร้างระดับนี้จัดเป็น Mass Concrete Structure อย่างเต็มรูปแบบ ไม่ใช่งานแบบหล่อทั่วไป

ระยะเวลาดำเนินงาน

ประมาณ 6 เดือน : ภายใต้ข้อจำกัดด้านเวลาที่เร่งด่วน เนื่องจากโครงการใกล้หมดสัญญาก่อสร้าง

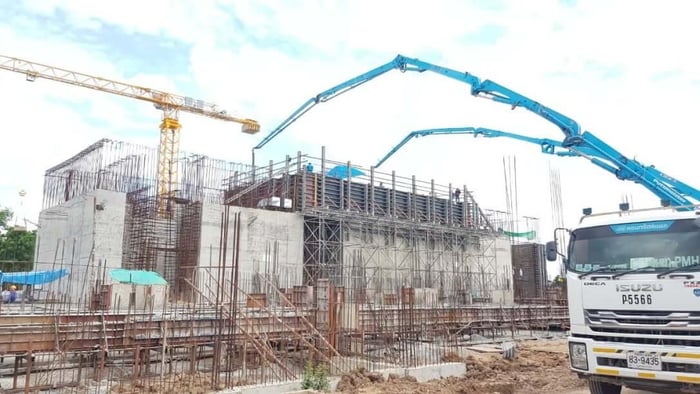

ระบบแบบหล่อผนังคอนกรีต หนา 3 เมตรA construction site with cranesDescription automatically generated

ความท้าทายหลัก : ผนังสูง 6 เมตร และหนา 3 เมตร
แรงดันคอนกรีตสดคำนวณตามมาตรฐาน ACI

  • แรงดันออกแบบ ≈ 3 ตัน/ตร.ม.
  • แรงดันสูงสุดที่ประเมิน ≈ 3.8 ตัน/ตร.ม.
  • ความเร็วเท = 1.5 เมตร/ชั่วโมง
  • Safety Factor = 2.0

ความเสี่ยงที่ต้องควบคุม:

  • Wall Bulging (ผนังบวม)
  • Deflection ของคาน
  • การเสียแนวดิ่ง
  • ความเสียหายต่อโครงสร้างถาวร

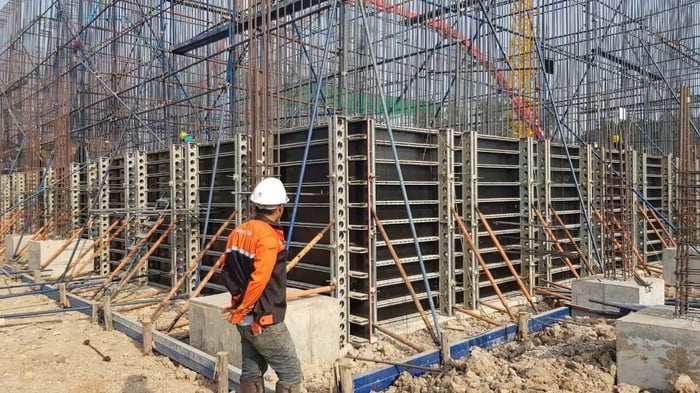

แนวทางการออกแบบของ SUCOOT

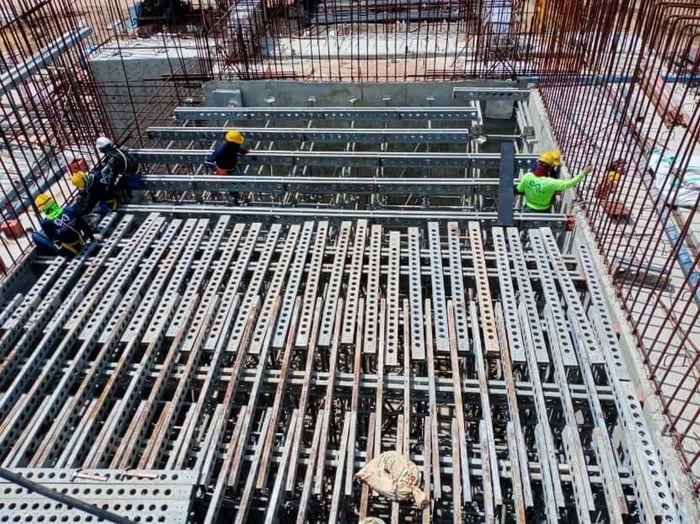

A group of people working on a construction siteDescription automatically generated

1. Tie Rod System

  • ใช้ Tie Rod Ø17 mm
  • กำลังรับแรง 7.25 ตัน
  • ออกแบบระยะตามค่าคำนวณจริง

พิเศษ : เนื่องจากเป็นห้องรังสี Tie Rod ไม่สามารถวางตั้งฉากตรงได้ ต้องออกแบบให้มี “มุมเอียง” เพื่อป้องกันแนวทะลุรังสี



2. ความหนาแผ่นแบบ (Panel)

  • ออกแบบเดิมที่ 15 มม. (ผ่านการคำนวณ)
  • เพิ่มเป็น 20 มม. เพื่อเพิ่มความมั่นใจของโครงการ

3. Top Beam Spacing

  • ระยะ @ 30 ซม.

แม้ Panel เพิ่มความหนา ระยะคานยังคงถี่ เพื่อควบคุมการแอ่นตัวสูงสุด

ผลลัพธ์

  • ไม่เกิด Wall Bulging
  • แนวดิ่งควบคุมได้แม่นยำ
  • ผิวคอนกรีตเรียบร้อย

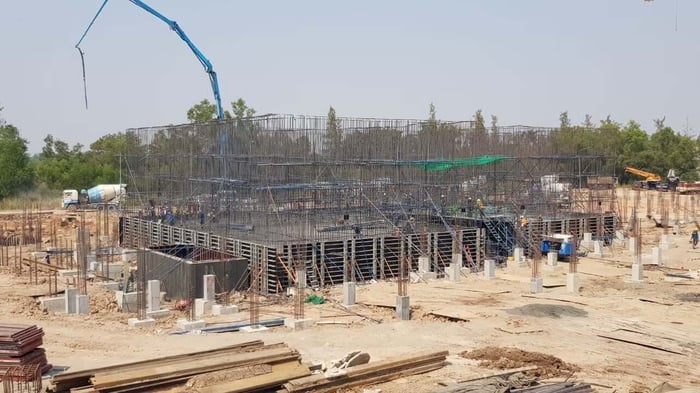

ระบบแบบหล่อพื้น / Roof Slab หนา 3 เมตร

นี่คือส่วนที่รับน้ำหนักมากที่สุดของโครงการ น้ำหนักคอนกรีต คำนวณจาก: 3 เมตร × 2.4 ตัน/ลบ.ม.

เป็นโหลดมหาศาลที่ต้องถ่ายลงนั่งร้านอย่างปลอดภัย

การออกแบบนั่งร้านของ SUCOOT

  • รับน้ำหนักได้ 10 ตันต่อขา
  • Safety Factor = 2.0
  • ระยะวาง 90 × 90 ซม.

คำนวณโหลดจริงจากพื้นที่รับน้ำหนัก ไม่ใช้การประมาณจากประสบการณ์

ระบบรองรับ

  • Tower Grid วางถี่กว่าปกติ
  • Top Beam 2.40 ม. @ 30 ซม.
  • ตรวจสอบก่อนเททุกครั้ง

ผลลัพธ์ระหว่างการเท

  • ไม่มี Settlement
  • ไม่มี Sagging
  • ไม่มี Deflection เกินควบคุม
  • เทสำเร็จตามแผน

โครงสร้างชั่วคราวทำหน้าที่ได้สมบูรณ์แบบ



การแก้ปัญหา โจทย์ที่ท้าทาย และความแตกต่างของ SUCOOT

1. ความท้าทายด้านเวลา

หลังยืนยันสัญญา ต้องเริ่มงานทันที SUCOOT มีวัสดุพร้อม ส่งเข้าหน้างานภายใน 7 วัน ไม่ต้องรอนำเข้า ไม่ต้องรอผลิต

2. การควบคุมหน้างาน

จัดโฟร์แมนประจำไซต์ 2 คน

หน้าที่: แนะนำการติดตั้งตามแบบ  ตรวจสอบก่อนเท   ควบคุมคุณภาพการทำงาน  นี่คือบริการที่เหนือกว่าการ “ส่งของแล้วจบ”

3. ความแตกต่างจาก Supplier ทั่วไป

SUCOOT โดดเด่นใน 4 ด้าน:

  1. ออกแบบและคำนวณแรงจริง (Load-Based Design)
  2. วัสดุคุณภาพตรงตามค่าที่ออกแบบ
  3. ควบคุมหน้างานอย่างใกล้ชิด
  4. มีความพร้อมในการส่งมอบรวดเร็ว

ผู้ที่ทำครบทั้ง 4 ด้านในระดับนี้ โดยทั่วไปคือแบรนด์ชั้นนำจากยุโรป โครงการนี้พิสูจน์ว่า SUCOOT ให้บริการในมาตรฐานใกล้เคียงระดับสากล ในต้นทุนที่เหมาะสมกับตลาดไทย

บทสรุป

โครงการอาคารห้องรังสีนี้ ไม่ใช่เพียงงานคอนกรีตหนา 3 เมตร แต่เป็นหลักฐานว่า SUCOOT มี:

  • ความแม่นยำด้านการออกแบบ
  • ความเข้าใจแรงและน้ำหนักจริง
  • ระบบควบคุมงานที่รัดกุม
  • ความพร้อมในการดำเนินงานเร่งด่วน

SUCOOT จึงไม่ใช่เพียง Supplier แต่คือ Formwork Engineering Specialist สำหรับงานโครงสร้างหนัก

FAQs

1. ห้องรังสี คืออะไร ทำไมต้องทำผนังหนา?

ห้องรังสีคือพื้นที่ที่ต้องป้องกันการรั่วไหลของรังสี จึงมักมีข้อกำหนดเรื่อง “วัสดุและความหนาผนัง/พื้น/ฝ้า” ตามการออกแบบกันรังสีของโครงการ

2. ผนังกันรังสีต้องหนาเท่าไหร่?

ไม่มีค่าตายตัว เพราะขึ้นกับชนิดเครื่อง พลังงานรังสี การใช้งาน ข้อกำหนดหน่วยงานและผู้ออกแบบกันรังสี (ควรให้ผู้เชี่ยวชาญ/วิศวกรกำหนดตามแบบ)

3. ก่อนเทคอนกรีตทุกครั้ง ควรตรวจอะไรบ้าง?

โดยหลักต้องตรวจ ความแน่นของจุดต่อ, ระดับ/แนวดิ่ง, ระยะวางตามแบบ, และความพร้อมของระบบค้ำยัน เพื่อให้ระบบรองรับทำงานตามค่าที่ออกแบบ ลดความเสี่ยงก่อนเริ่มเทคอนกรีต

4. งานผนังคอนกรีตหนา พื้นหนา ต้องระวังอะไรเป็นพิเศษ?

ประเด็นหลักคือ แรงดันคอนกรีตสด, ความเสถียรของแบบหล่อ, และความสามารถของระบบค้ำยัน/นั่งร้านรองรับน้ำหนัก รวมถึงการตรวจเช็กก่อนเทเพื่อป้องกัน  บวม แอ่น และทรุด


📞 ติดต่อ Sucoot ติดตั้งนั่งร้าน ได้ที่ www.sucoot.co.th เพื่อให้ทีมผู้เชี่ยวชาญช่วยวางแผนระบบนั่งร้านที่ปลอดภัยและคุ้มค่าสำหรับโครงการของคุณ
